配合地铁建设 从停炉到并网 萧山垃圾发电厂的急速48小时

2025-01-13 16:41:45

       杭州地铁15号线北起临平崇贤站,穿越运河新城、市中心、钱江新城、亚运村等地,终点在萧山南部卧城的亚太路站,是杭州南北交通大动脉。


       浙能锦江环境浙江省杭州市萧山垃圾发电厂毗邻地铁15号线终点站(亚太路站)。2024年12月31日,电厂收到通知,为加快地铁项目施工建设,需对萧山垃圾发电厂35kV祝绿线电缆迁改,项目计划于2025年1月7日-1月9日,连续三天实施停电割接作业。

       接到通知后,萧山垃圾发电厂立即对接萧山区固废中心、萧山区供电公司及15号线项目部,做好全力配合地铁15号线项目建设的各项准备工作。为最大限度降低作业期间给企业带来的损失,萧山垃圾发电厂积极协调项目部,希望将割接作业控制在48小时内完成,以保障电厂的稳定运行。

       停炉之际也是对整个系统进行深度“保养”与全面“大扫除”的绝佳时机。为减少损失,提升生产效率,萧山垃圾发电厂计划在此次停炉期间利用柴油发电机组作为备用电源,维持电厂本次维修及保养正常开展,为确保效果,电厂制定了详细的预演及作业计划。

       经预案演练,1月7日上午8:00,萧山垃圾发电厂正式开始“实战”。


       1月7日8:00,地铁项目切割作业开始,萧山垃圾发电厂正式进入停电阶段并进行系统维护。

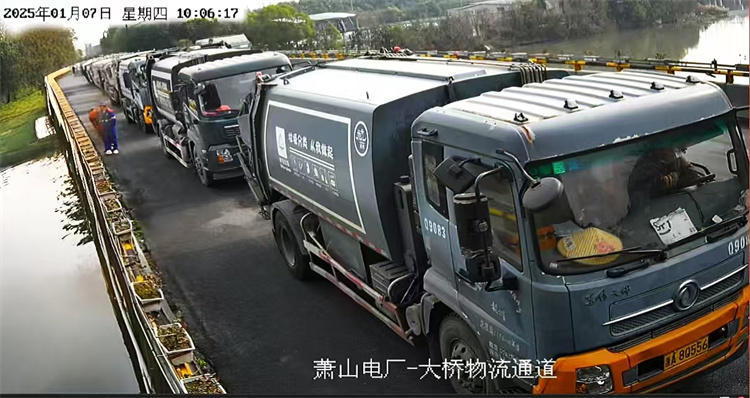

       各专业各司其职、通宵达旦推进着各项任务。垃圾进厂通道运转有条不紊,垃圾转运车如往常一样向电厂运输垃圾。


日以继夜,争分夺秒



通力配合,执行力Max!

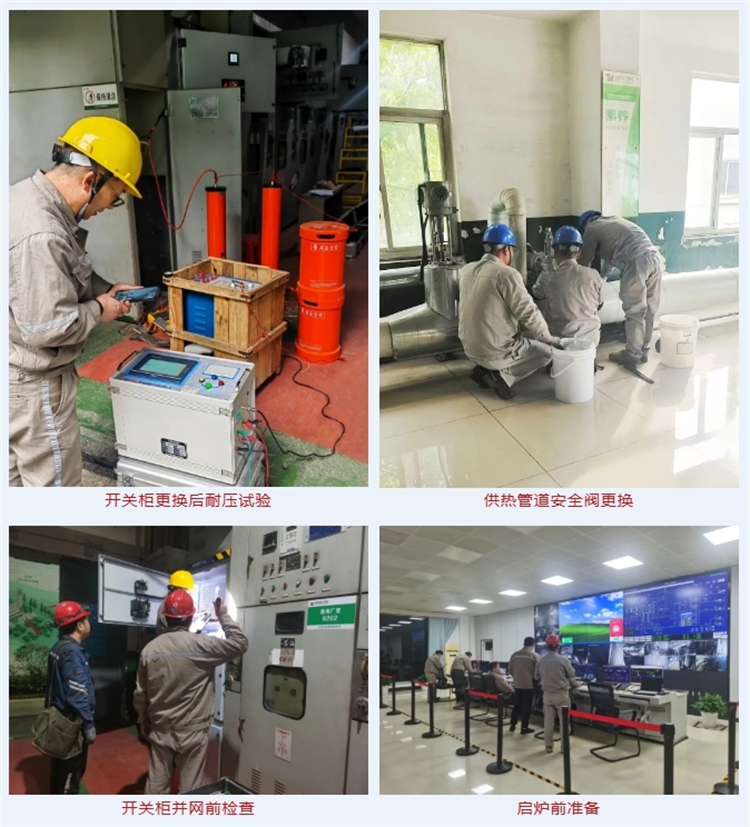

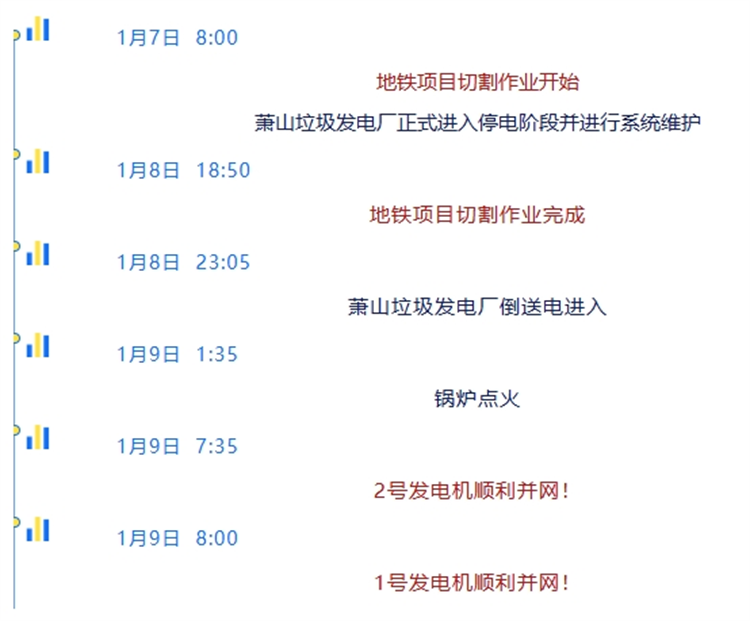

       未雨绸缪制定并演练预案,有条不紊指挥并执行既定方案,萧山垃圾发电厂利用48小时的停电时间,积极维护设备,并在用电恢复后第一时间点火启炉,二炉二机快速恢复正常运行!经过短暂的休整后,萧山垃圾发电厂以更好的状态,投入到垃圾无害化处理的“战斗状态”。

       地铁作为城市交通的重要组成部分,对于改善人民出行、促进经济发展和提升城市形象具有重要作用。萧山垃圾发电厂积极配合民生工程,以实际行动诠释了企业的社会责任与担当。

       未来,浙能锦江环境将继续秉持“让城市更美丽,让环境更自然”的理念,积极投入环保事业,推动高质量发展,以实际行动,守护蓝天白云,保护绿水青山,为构建美好的生态环境而不懈努力。
